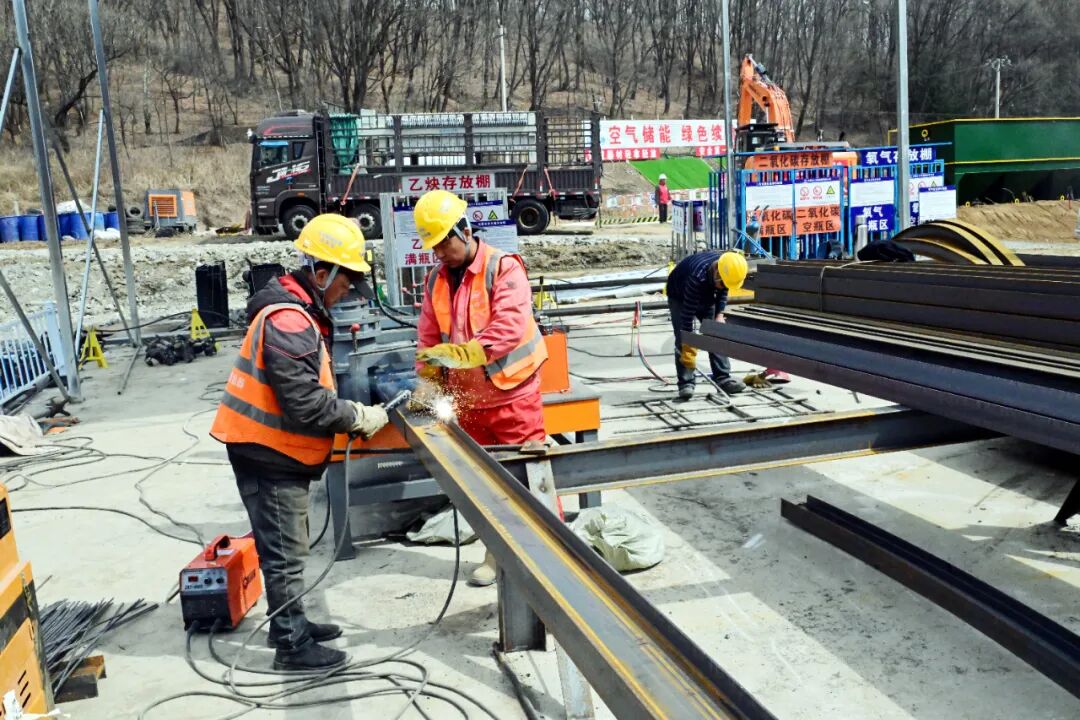

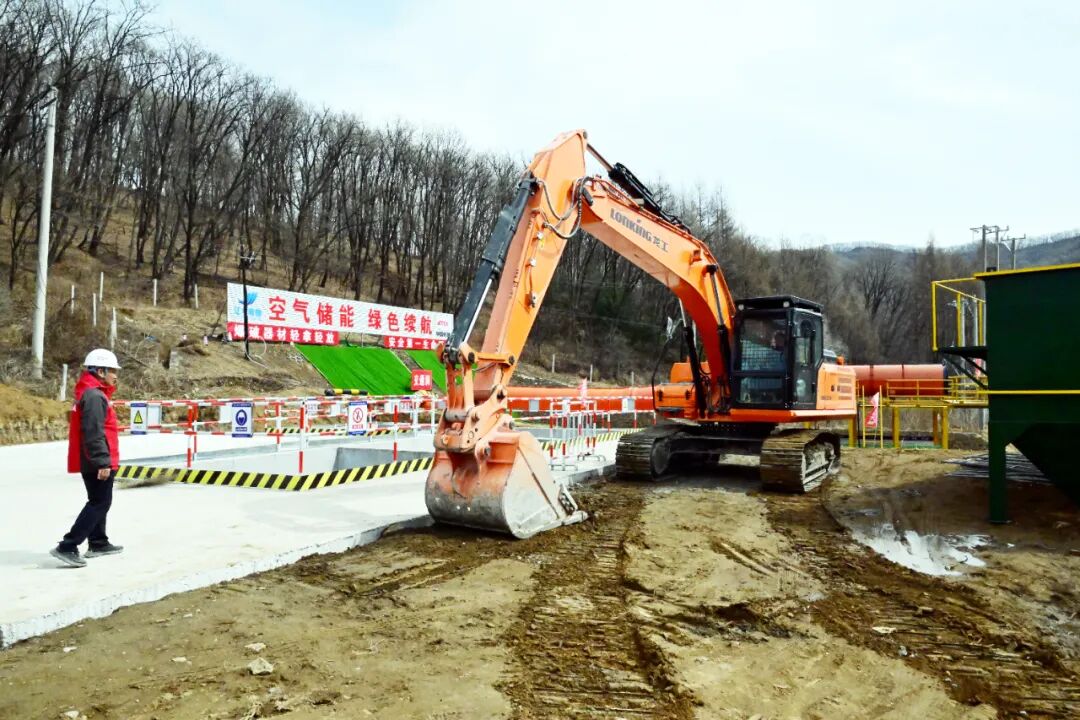

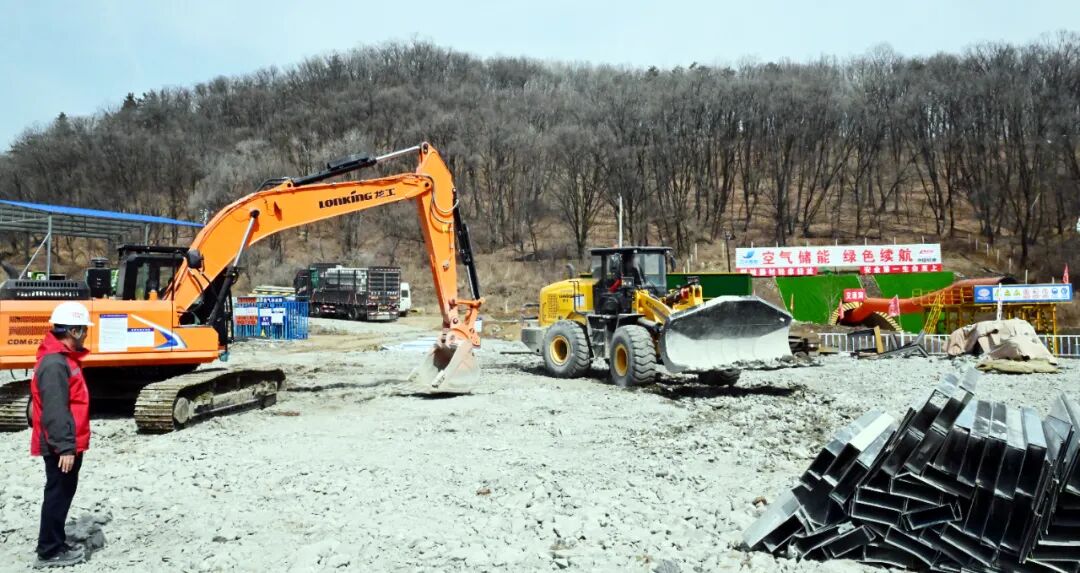

虽然四月的新宾早晚仍有些凉意,但新宾镇八宝村碱厂沟却是一片繁忙景象。四月初,记者走进施工现场看到,挖掘机长臂挥舞、装载机往来穿梭、出渣车鸣笛驶过,52间板房整齐排列,45台套机械设备轰鸣作业,78名管理和施工人员头戴安全帽、身着工装,正紧张地进行洞口及风、水、电系统的最后准备。这里正是辽宁省首个压缩空气储能+飞轮储能示范项目——辽水新能抚顺 100MW/400MWh 混合储能电站的建设现场。

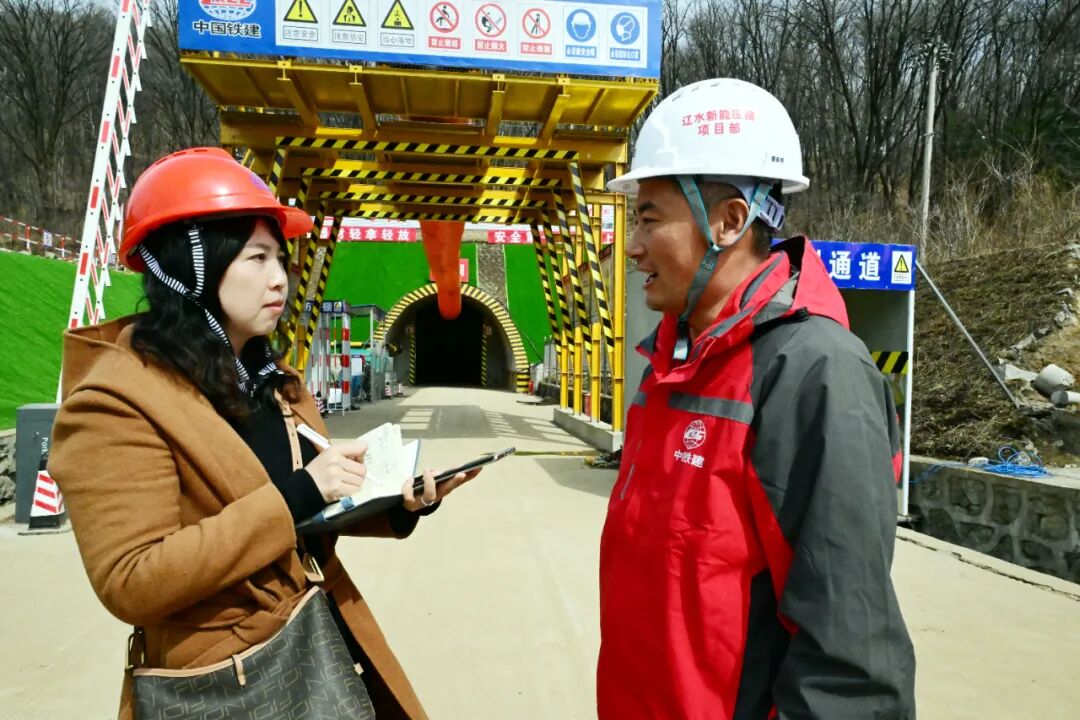

站在项目洞口,中铁十八局现场副总指挥南德银指着平整开阔的施工场地介绍:“各项前置工作已经就绪,预计4月中旬,主体工程就能正式进洞施工。”作为项目地下储气库工程的承建方,中铁十八局承担着储气硐室、密封塞、交通洞等核心结构施工。南德银边走边说,眼前这片看似普通的山体之下,即将“藏”起一座巨型储能装置:“我们采用环形布置的特大断面洞室,开挖断面直径近17米,钢衬焊接总长12000米,混凝土浇筑方量超6万立方米,技术难度大、工艺要求高,每一步都得精准到位。”

这条即将进洞开挖的交通洞,是整个项目的“主动脉”。标准双车道设计,全长约267米,将与既有输水隧洞支洞精准对接,是主储气硐室施工的关键通道、物资运输的核心线路。“从2025年12月25日进场至今,施工营地、洞口布置基本完成,按照计划,今年6月主体交通洞就能掘进200米,为后续工程打下坚实基础。” 南德银说。
项目施工,安全为先。施工现场入口处,安全教育公示牌醒目矗立,每名进场人员都必须经过培训考核合格方可上岗。每天开工前,班组安全讲话雷打不动,消防应急演练定期开展,施工人员防火、避险意识深入人心。“山区作业风险点多,我们把安全抓在日常、严在细节,确保项目平稳推进。”现场安全管理员说道。

在项目临时办公区,辽宁省水资源集团新能源开发有限责任公司副总经理李晓晗,向记者细数这项绿色工程的创新亮点。作为全省首个“压缩空气+飞轮”混合储能示范项目,总投资8.16亿元、占地约6万平方米,从2023年7月完成备案,到入选辽宁省新型储能第一批试点示范工程,再到纳入全省年度新型储能建设计划,每一步都承载着新型储能技术落地。
“项目最大的突破,是创新性应用国际领先的联合储能技术。” 李晓晗指着项目规划图介绍,压缩空气储能负责大容量长时储能,飞轮储能实现毫秒级快速调频,两者优势互补,系统充放电效率可达68%,循环寿命超30年,各项指标均达到业内先进水平。

项目建成后,将形成100MW/400MWh压缩空气储能+10MW/1MWh 飞轮储能的装机规模,配套新建220kV升压站,利用原有输水工程支洞建造人工储气库,总容积达11.69万立方米。“我们计划2027年底前完成主体建设、具备并网条件,届时年发电量约1.19亿千瓦时,相当于9万个普通家庭一年的用电量,既能助力新能源消纳,又能为电网稳定运行提供支撑。”李晓晗满怀信心。
走出办公区,回到施工一线,机械轰鸣声依旧响亮,工人们忙碌的身影在山间格外醒目。随着工程稳步推进,这座藏在深山里的“绿色能源仓”正加快从蓝图变为现实,为辽宁新型储能发展树立标杆,为绿色低碳转型注入源源不断的新动能。(撰稿 张倩 摄影 张勇)
